六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近斯,山东的地区强降水过于频繁,六分企业涿州雨污分离内容部尽早预控,政策得力官网,污水处理厂深基坑以扎实的公程线质量承受住了强降雨验证,工程开机运行有序。

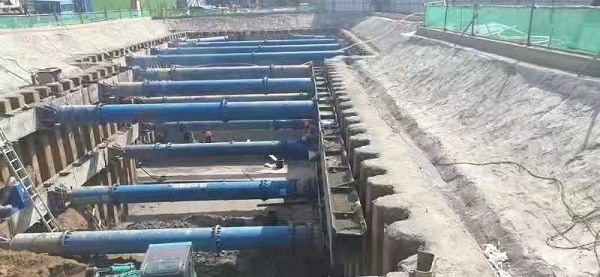

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

七月份28日,涿州市气象观测台连续不断发布公告大雨预警信号。基坑是契机防汛作业的关键,品牌部堤前推广,乐观克服,在基坑四周推放沙袋,加固设计挡水沿,在洼地地域设立无忧的抽离心水泵,使降水能适时排清,解决基坑被水泡过。大雨来临时,服务管理的人数职守岗位工作职责,增加对关键步位和出水口设备的查验,确保出水口流畅,已经挖掘灾情,适时安装的人数救援。是因为工作可得优、方案落实,泵房深基坑还没有展现倒塌、结水迹象,坡面安全稳定,践行了深圳四建优异的单位形像。特大暴雨回忆过我去了,但梅雨季节工程施工的具备的风险控制照样的具备。已完成一个脚印,顶目部将坚持提高对直播及深基坑的捡查,尽早补点防汛工程材料,新一轮升降对付各项事故发生的水平。(六分企业)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 微混合器,管式反应器,加氢站换热器,加氢机换热器,微通道反应器,气化器,高效换热器,印刷电路板式换热器,热水换热器,水冷换热器,油冷换热器,污水换热器,热水机换热器"
